夏季高温天气,电网设施负荷持续处于高位,国网浠水县供电公司结合电网周期检修工作,积极推进110kV松山站10kV配套线路投运及网络优化工程,全面提升设备运行稳定性和辖区用电可靠性,为电网平稳度夏注入新动力。

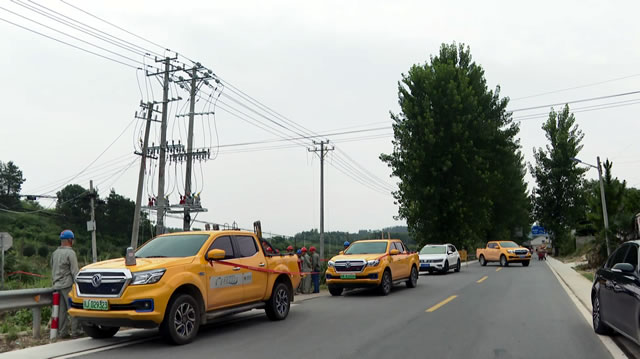

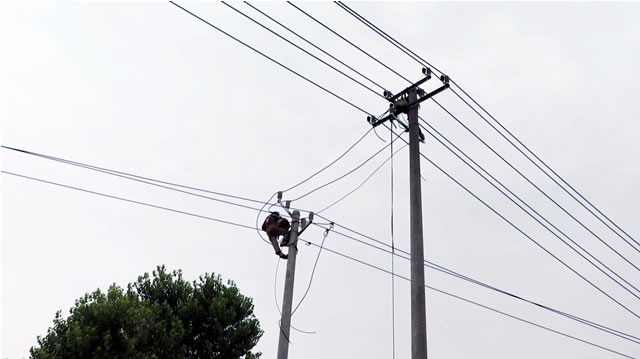

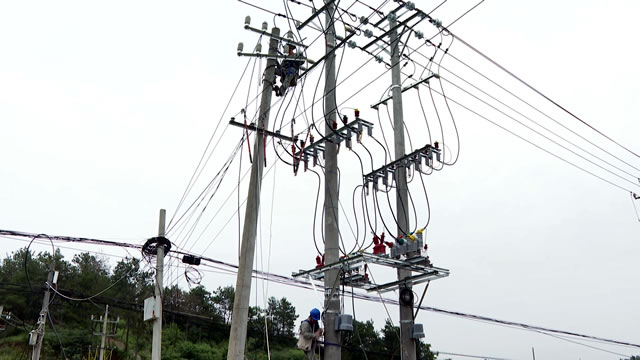

连日来持续高温天气,国网浠水县供电公司的工作人员仍坚守在110kV松山站10kV配套线路投运及网络优化工程施工现场,大家通力配合,忙着进行高空作业。
国网浠水县供电公司网改办主任 王桂春:本次我们共组织了17支施工队,177人,正在多点作业,加班加点地尽快恢复供电。

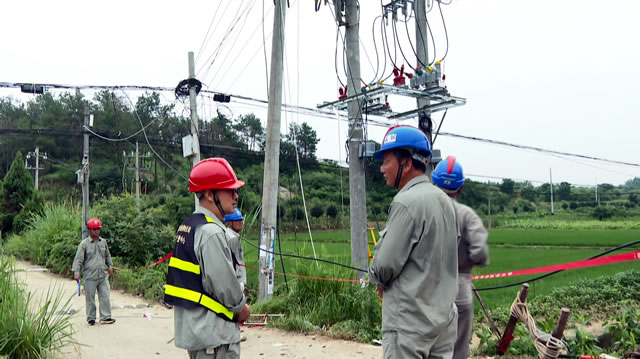

眼下,集中施工的位置正处于团陂、汪岗、关口三镇交界处,工业企业生产生活用电负荷攀升。县供电公司通过系统监测和日常巡查,发现原有电网设施供电能力不符合需求。
国网浠水县供电公司运检部相关负责人 李来富:如果不及时解决这些问题的话,会对我们团陂、关口、汪岗这三个乡镇造成电力供应卡口的问题,会影响周围企业及居民生产生活用电,甚至会影响我们地域经济的发展。

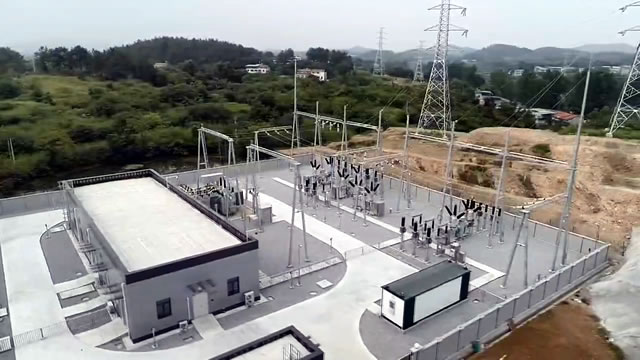

为做好供电保障工作,县供电公司及时制定了110kV松山站10kV配套线路投运及网络优化工程实施方案。2023年3月,投资6798万元的浠水松山110千伏输变电工程开工建设,新建了主变1台、容量5万千伏安,并于今年6月30日投入运营。其中,新建线路改接工作也于本月10号正式启动。由于时间紧,任务重,公司采用领导包保的方式,保障施工进度和质量。
国网浠水县供电公司运检部相关负责人 李来富:我们通过编制科学的施工方案,抽调我们公司的业务骨干参与工作。通过采取带电作业等多种施工方式,尽量压缩周围区域的停电时间,尽量减少对周围居民的停电影响。同时,我们加强施工过程中的安全管控和后勤保障工作,确保我们的人员安全。
据了解,工程中计划新建10千伏线路22.21公里,投资1017.02万元,预计工期三天,计划7月12号全线通电。
国网浠水县供电公司网改办主任 王桂春:下一步,我们将加快施工进度,按质按量完成工程,保障供电可靠性达到99.9%。线路联络率达到88.9%,为周边用户提供坚实的电力保障。
